KPIツリーの運用方法|作った後にゴールとタスクへつなぎ、AIと週に1回見直す

公開日:/更新日:

7日間無料で試す

KPIツリーの運用とは、作ったツリーの末端の数字を担当と期限のある仕事につなぎ、週に1回、数字と行動を並べて見直すことです。効いていない打ち手を止め、効いている打ち手を続け、足りない所に新しい打ち手を足していくと、ツリーは現場の動きとずれずに使われ続けます。

要点

  • 作った直後のKPIツリーは、数字が並んでいるだけで、誰がいつ何をするかはまだ決まっていません
  • 運用の中心は3つです。末端の数字を担当と期限のあるゴールにする、週に1回数字と行動を見直す、数字集めや見直しの下書きをAIに任せる
  • 週次の見直しでは、遅れている枝だけを選び、その下の行動が動いたかを確かめてから「止める・続ける・足す」を決めます
  • どの数字に力を入れるか、打ち手を止めるか続けるかは、人が決めます

KPIツリーの作り方(KGI・KSF・KPIの分け方や業種別の例)は「KPIツリーの作り方」で扱っています。この記事はその続きで、作ったツリーを日々の仕事の中で活用し続ける方法を、Addness(アドネス)での手順も交えて書いています。例に出てくる数字は、すべて説明用の架空のものです。

KPIツリーが「作って終わり」になる3つの理由

数字が古くなる

数字を人が手で集めて入れていると、忙しい週から更新が止まります。古い数字が並んだツリーは信用されなくなり、会議は「どの数字が正しいのか」の確認から始まるようになります。数え方や取得元が人によって違えば、同じ名前の数字でも値が合いません。

末端の数字に、動く人と期限がない

ツリーを現場の数字まで分けても、そこに担当者と期限がなければ、数字は「見るもの」のままです。商談数が遅れていると分かっても、誰が今週何をするかが決まらないので、翌週も同じ報告が繰り返されます。

ツリーと日々の仕事が別の場所にある

ツリーは表計算ソフトやスライドに、タスクはタスク管理ツールやチャットに、と置き場が分かれていると、毎日の仕事の中でツリーを開く場面がありません。ツリーを見るのは月に1回の会議だけになり、その間の変化には月末まで気づけません。

作り方の要点と、KPIツリーの運用の全体像

KPIツリーを作る段階では、業界・事業の形・今の数字・使えるデータをAIに渡して分解案を出させ、抜け漏れの確認や数え方の文章化を手伝わせると速く進みます。どの枝に力を入れるか(KSF)と目標値は、人が決めます。運用に入る前に、数字ごとに「数え方」「取得元」「いつまでに更新するか」が決まっているかだけは確かめてください。業種別のひな形から始める場合は、「KPIツリーのテンプレート」にEC・SaaS・飲食店・採用の例とExcelがあります。

作った後は、次の流れで回します。

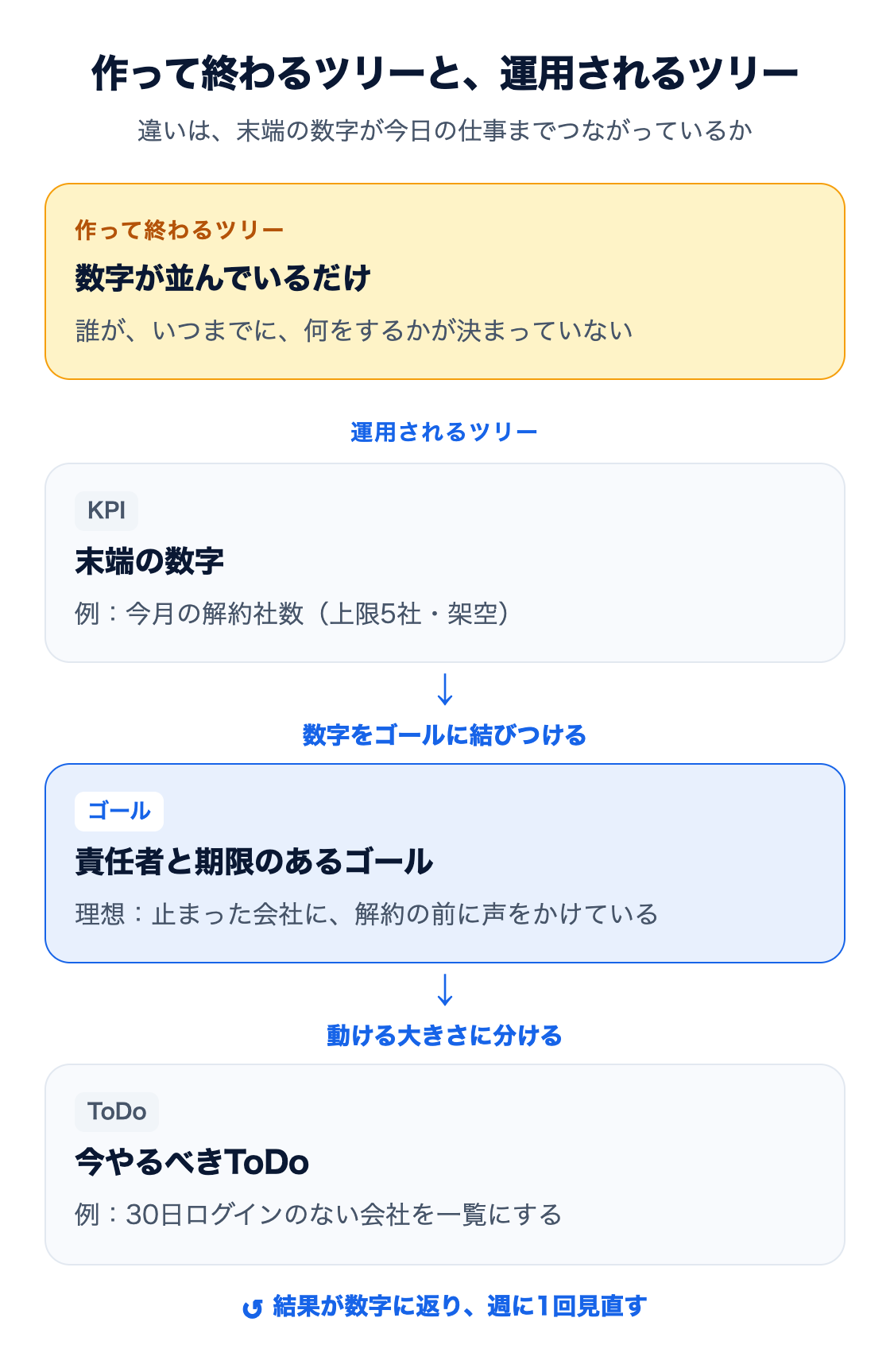

図:作って終わるツリーと、運用されるツリーの違い。作って終わるツリーは数字が並ぶだけで、誰がいつまでに何をするかが決まっていない。運用されるツリーは、末端の数字(例:今月の解約社数)を責任者と期限のあるゴールに結びつけ、さらに今やるべきToDoに分け、結果が数字に返って週に1回見直される

段階やること頻度
つなぐ末端の数字を、担当と期限のあるゴールにする枝を選んだ時
見直す数字と行動を並べ、止める・続ける・足すを決める週に1回
任せる数字の更新と、見直しの材料集めをAIに頼む日々
形を直す枝の追加・削除や、親子の関係を見直す月1回〜四半期

作った後にやること① 末端の数字を、担当と期限のあるゴールにする

KPIツリーの末端の数字は、そのままでは結果を見るためのものです。行動につなぐには、その数字を動かすことをゴールにして、責任者と期限を決めます。

すべての末端ではなく、力を入れる枝から

最初からすべての末端をゴールにすると、ゴールの数が増えすぎて、どれも手が回らなくなります。作る時に決めたKSF(今期どこで勝負するか)の枝から1〜2本を選んで始め、ほかの枝は数字を見るだけにしておきます。

数字1つに、ゴールを1つ置く

選んだ数字ごとにゴールを1つ作り、達成された時の状態を書きます。「解約を減らす」のような作業の名前ではなく、「利用が止まった会社に、解約の前に声をかけられている」のような状態で書くと、子ゴールに分けやすくなります。責任者は1人に決め、期限は数字の目標と同じ月にそろえます。

今月の解約社数(上限5社・架空)
└─ ゴール:止まった会社に、解約の前に声をかけている
    (責任者:田中・期限:今月末)
    ├─ 30日間ログインのない会社を一覧にする(明日)
    ├─ 上位10社に、使い方の相談の連絡をする(金曜)
    └─ 連絡の結果を記録し、続けるか決める(次の見直し)

解約社数のように少ないほど良い数字は、目標ではなく上限で追います。ゴールの下は、今日か明日に手を動かせる大きさまで分けます。分け方の考え方は「ゴールツリーの作り方」にまとめています。

打ち手には、止める条件を先に書いておく

打ち手を始める時に、「2週続けて先行指標が動かなければ止める」のような止める条件を一言書いておきます。始めた打ち手は、効いていなくても続けてしまいがちです。条件が先にあれば、週次の見直しで迷わずに止められます。

Addnessでのやり方

AddnessのKPIツリーは、Focus以上のプランで使える機能です(プランの違いは料金ページ)。KPIツリーに並べた数字(KPI定義)は、ゴールに結びつけられます。

  1. 数字を動かすためのゴールを作り、ゴール詳細の「理想」に達成された時の状態を書く
  2. ゴールの行の「…」→「KPIを設定する」から既存のKPI定義を選び、必要なら目標値と期限月を入れる
  3. 「…」の「担当者・メンバー」で責任者を、「期日を設定」で期日を入れる
  4. 子ゴールに分け、今週やるものを行頭の「+」で「今やるべきToDo」に入れる

結びつけたゴールの行にはリングが出て、マウスを乗せると値・目標・達成率・ペース(順調/遅れ気味など)・鮮度が見えます。ゴール詳細の「ウィジェットを追加」から「KPIグラフ」を足すと、結びつけた数字の推移をゴールの画面で追えます。結びつけられるのは、自分に編集権限があるKPI定義です。追いたい数字のKPI定義がまだ無い時は、そのままAIに作成を頼めます。画面の全体はKPIツリーの機能紹介で見られます。

作った後にやること② 週に1回、数字と行動を並べて見直す

週次の見直しでは、遅れている所を見つけ、その下の行動を確かめ、次の一週間の打ち手を決めます。

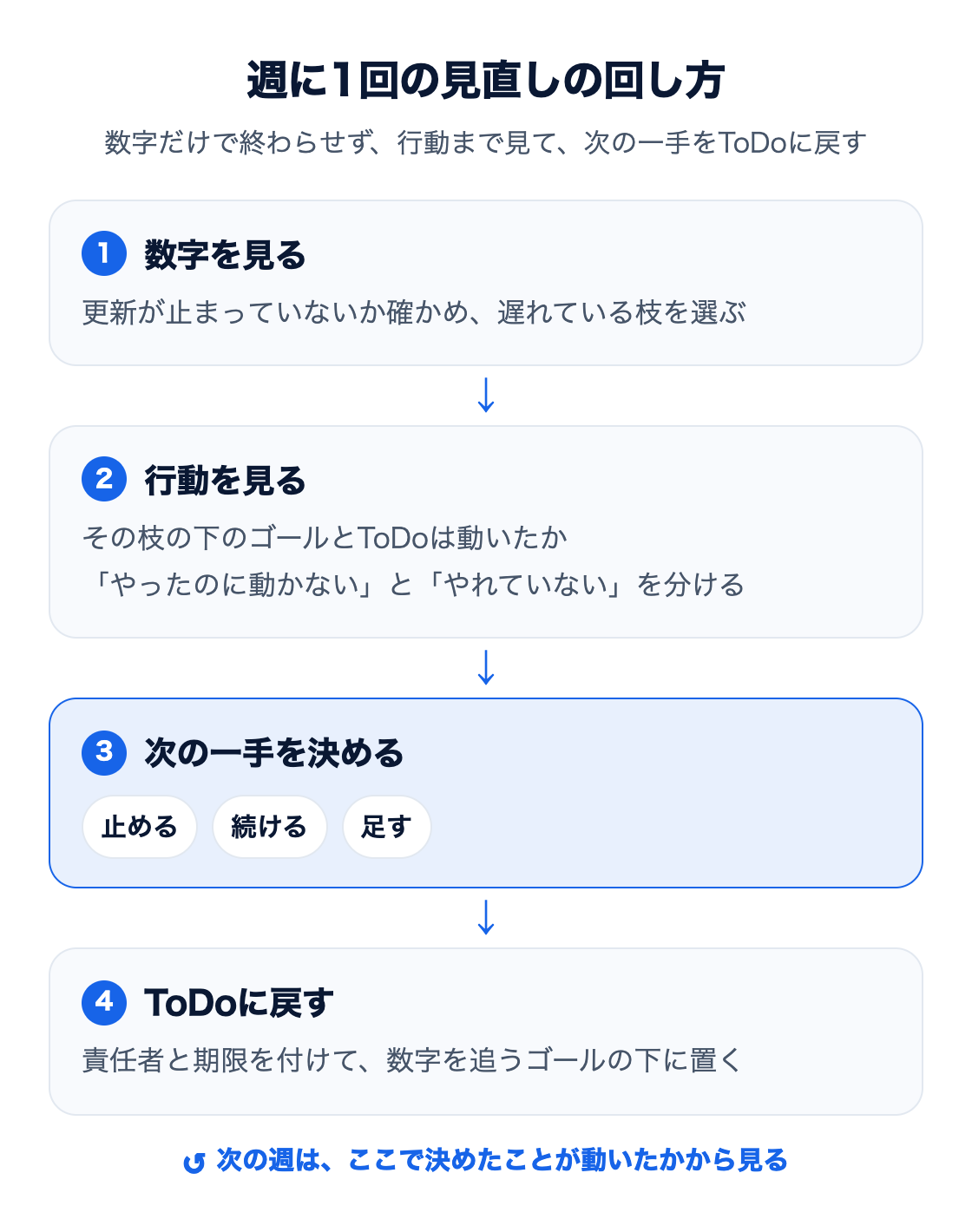

図:週に1回の見直しの回し方。1 数字を見る(更新が止まっていないか確かめ、遅れている枝を選ぶ)、2 行動を見る(その枝の下のゴールとToDoが動いたか、やったのに動かないのか、やれていないのかを分ける)、3 止める・続ける・足すを決める、4 責任者と期限を付けてToDoに戻す。次の週は決めたことが動いたかから見る

  1. 数字を見る:最初に、数字の更新が止まっていないかを確かめます。そのうえで、目標のペースより遅れている枝だけを選びます。順調な枝は読み上げません
  2. 行動を見る:選んだ枝の下のゴールとToDoが、この一週間で動いたかを見ます。「やったのに数字が動かない」のか「まだやれていない」のかを分けます
  3. 止める・続ける・足すを決める:下の表を目安にします。止める条件を書いておいた打ち手は、その条件で判断します
  4. ToDoに戻す:決めたことは、責任者と期限を付けてゴールの下に置きます。会議のメモに書くだけでは、次の週まで誰も開きません

行動と数字の組み合わせで決める

数字が動いた数字が動かない
行動した続ける。広げるかも決める打ち手か仮説を疑う
行動なし外の要因かを確かめる止まった理由を聞く

判断を誤りやすいのは「行動したのに数字が動かない」所です。打ち手の量が足りないのか、「この行動でこの数字が動く」という見立てそのものが違うのかを分けて考えます。量の問題なら人や時間を足し、見立ての問題なら打ち手を替えます。

「行動していない」枝は、担当者を責める前に理由を聞きます。ほかの仕事に押されているなら優先順位を決め直し、やり方が分からないなら打ち手をもう一段小さく分けます。

月に1回は目標、四半期に1回はツリーの形を見直す

週次で見るのは打ち手です。月に1回は、月末の着地見込みと目標を比べて、目標そのものを見直すかを決めます。四半期の切り替えやKSFを入れ替える時には、ツリーの形を見直します。

  • 末端の数字は上がったのに、親の数字が動かない枝は、親子の式や影響の関係が成り立っていない可能性があります。関係を付け直すか、枝ごと外します
  • しばらく誰も見ていない数字は、ツリーから外すか、見出しの下にまとめます
  • 数え方を変える時は、理由と日付を残します。前後の数字を比べる時に、値が変わった理由をたどれるようにするためです

AddnessのKPIツリーでは、各ノードの「⋯」の「親との関係」で、親の数字との関係を「掛け算」「割り算」「足し算」「引き算」か、式ではない「相関」から選べます。並べ替えや付け替えはドラッグで行い、配置を「AIに依頼」で任せることもできます。

見直しで決まったことを、その場でタスクにする

見直しの会議で決まった打ち手が、議事録の中に残ったまま次の週を迎えることはよくあります。アドネス社では、約40分の朝の会議のあとにAIに一言頼むと、文字起こしから宿題10件と打ち合わせ2件が、担当者ごとのToDoになりました(note:会議からのToDo出しをAIで自動化【Addness使いこなし事例 vol.11】)。KPIの見直しでも、決まったことを同じようにゴールの下のToDoにしておけば、次の見直しで「先週決めたことが動いたか」をそのまま確かめられます。

見直しそのものを、決まった仕事にする

Addnessでは、週次の見直しを次のように仕組みにできます。

  • 「週次のKPI見直し」のゴールを一度作り、うまく回った形を「…」の「その他の操作」から「テンプレートとして保存」します
  • テンプレートページの「ルーティン」で、リズムを「毎週」にして曜日と担当者を決めます。決めた日になると、見直しのゴールが担当者の「今やるべきToDo」に自動で入ります
  • ゴール詳細の「ウィジェットを追加」から「ゴール見直し」を足すと、動き・不足・次の一手をAIが見直して通知します。ペースは毎週などから選べます

作った後にやること③ AIにKPIの運用を手伝わせる

KPIの運用でAIに任せやすいのは、手間はかかるが判断の要らない作業です。数字を集めて入れる、止まった更新を直す、遅れている数字と止まっているゴールを並べる、打ち手の案を下書きする、といった作業です。反対に、どの数字に力を入れるか、目標値をいくつにするか、打ち手を止めるか続けるかは人が決めます。

図:AIに任せる所と、人が決める所。MCPでつないだAIは、数字を集めて入れる、止まった更新を直す、遅れと停滞を一覧にする、打ち手の案を下書きする。人は、力を入れる枝、目標値と期限、止めるか続けるか、誰に頼むか、数え方を変えるかを決める。決めたことを伝えると、AIがAddnessのゴールとToDoにし、次の週も数字を集める

数字の更新をAIに任せる

AddnessのKPI定義には、「数え方」「正はどこ(取得元)」「更新の契約(何時までに更新するか)」を決めます。数字を集めて入れるのは、Claude CodeやCodexなどMCPでつないだAIエージェントです。AIが更新の契約に合わせてルーティンを作り、取得元からデータを集めて数字を入れます。元データと実行者が残るので、誰がいつ更新したかも分かります。

契約どおりに更新が来ないと、そのKPI定義を使っているダッシュボードの上部に知らせが出て、内訳(走らなかった/失敗/実行中のまま/数字欠け)が分かります。KPI定義ごとの「AIに依頼」から直しを頼むか、自分が責任者でなければ「責任者にDMで依頼」を使います。KPI定義の一覧では、数字ごとの鮮度(最新/更新停止/準備中/停止中)も見られます。週次の見直しで最初に更新を確かめる時は、この鮮度の列を見れば足ります。

見直しの材料をAIに集めさせる

MCPでつないだAIは、KPIツリーの数字(最新値・目標・達成率・ペース・鮮度)と、その数字を追っているゴール、ゴールの下の動きや止まっているゴールを読めます。見直しの前に次のように頼むと、材料がそろいます。

「(ツリーのいちばん上の見出し)」の下のKPIで、目標のペースより遅れているものを挙げて。それぞれに結びついたゴールと、その下で7日以上動いていないゴールも並べて。止まっている理由がコメントに残っていなければ「記録なし」と書いて

遅れているKPIごとに、止める・続ける・足すの案を1つずつ出して。根拠にした数字とゴールも添えて。決めるのは見直しの場で私がやるので、ゴールはまだ作らないで

AIが読めるのは、頼んだ人が閲覧できる範囲の数字とゴールだけです。理由が記録に残っていない所を推測で埋めないよう頼んでおくと、事実と推測が混ざりません。

決まったことを、AIにゴールとToDoにさせる

見直しで決めた打ち手は、AIに伝えてゴールにしてもらえます。数字を追うゴールの行の✦(「AIに依頼する」)から「壁打ちする」を選ぶと、AIが問いかけながら子ゴールの案を理想つきで一覧にして見せ、OKしたものだけが作られます。決めた打ち手をそのまま進めてほしい時は「進める」を選びます。AIはゴールの理想と今の状態の差から次にやることを決め、必要なら子ゴールに分けながら進めます。

AIのつなぎ方はAIエージェントとのMCP連携で説明しています。

KPIツリーの運用でよくある失敗と防ぎ方

よくある失敗防ぎ方
会議で数字を読み上げて終わる遅れている枝だけを選び、行動まで見る
末端の数字をすべてゴールにする力を入れる枝の1〜2本から始める
数字を上げること自体が目的になる量の数字と率の数字を組にして見る
効かない打ち手をやめられない始める時に止める条件を書いておく
数え方を黙って変える変える時は理由と日付を残す
更新が止まっても気づかない見直しの最初に鮮度を確かめる

数字が目的になる失敗は、気づきにくいものの一つです。たとえば商談数だけを追うと、受注の見込みが薄い商談まで数に入り始めます。量の数字を追う時は、受注率のような率の数字を隣に置き、両方が動いているかを見ます。ゴールの理想を「商談を40件こなす」ではなく「受注につながる商談を月40件つくれている」のように書いておくのも効きます。

よくある質問

KPIツリーの運用とは、何をすることですか?

作ったツリーの末端の数字を、担当と期限のある仕事につなぎ、週に1回、数字と行動を並べて見直すことです。見直しでは、効いていない打ち手を止め、効いている打ち手を続け、足りない所に打ち手を足します。

KPIツリーは、どのくらいの頻度で見直せばよいですか?

打ち手は週に1回、目標と着地は月に1回、ツリーの形(枝の追加・削除や親子の関係)は四半期の切り替えやKSFを入れ替える時が目安です。数字の更新が止まっていないかは、見直しのたびに最初に確かめます。

末端のKPIをタスクに落とすには、どうすればよいですか?

数字1つにゴールを1つ置き、達成された時の状態と、責任者・期限を決めます。そのゴールを、今日か明日に手を動かせる大きさの子ゴールまで分けると、タスクになります。

KPIツリーが使われなくなるのはなぜですか?

数字が古くなる、末端の数字に担当と期限がない、ツリーと日々の仕事が別の場所にある、の3つが重なることが多いためです。数字の更新を仕組みにし、数字とゴールを同じ場所でつなぐと、使われ続けやすくなります。

KPIの運用に、AIはどう使えますか?

取得元から数字を集めて入れる、更新が止まった数字を直す、遅れている数字と止まっているゴールを並べる、止める・続ける・足すの案を下書きする、といった作業を任せられます。どの数字に力を入れるか、打ち手を止めるかを決めるのは人です。

AddnessのKPIツリーは、どのプランで使えますか?

Focus以上のプランで使えます。料金とプランの違いは料金ページで確かめてください。ゴールとToDoの管理や、MCPでのAIの接続は、ほかのプランでも使えます。

次にやること

まずは作ったKPIツリーから、力を入れる枝の末端の数字を1つ選び、担当と期限のあるゴールにしてみてください。Addnessで試す場合は、Addnessのはじめ方からゴールを置き、AIに渡して進められます。KPIツリーはFocus以上のプランの機能です。

KPI定義の作り方や、AIに数字を集めさせる設定を一緒に進めたい場合は、相談フォームから無料の導入支援にお申し込みください。
